Rupture fournisseur : quoi faire dans les 48 premières heures

Un fournisseur qui lâche, et le compte à rebours démarre. Les 48 premières heures déterminent l'essentiel de la facture finale. La séquence d'actions qui limite les dégâts, heure par heure.

Mansour NiangPar Mansour Niang, CEO & cofondateur de Clevizio·Publié le 14 août 2026·6 min de lecture
Rupture fournisseur : quoi faire dans les 48 premières heures

L'essentiel

Un fournisseur qui lâche, et le compte à rebours démarre. Les 48 premières heures déterminent l'essentiel de la facture finale. La séquence d'actions qui limite les dégâts, heure par heure.

Pourquoi les 48 premières heures pèsent autant

Quand un fournisseur annonce qu'il ne livrera pas, retard majeur, incident qualité, défaillance, la facture finale n'est pas encore écrite. Elle dépend presque entièrement de la vitesse des premières décisions : les alternatives de dépannage partent vite (les autres clients du même fournisseur cherchent les mêmes solutions de repli), les fenêtres de transport se ferment, et chaque jour d'attente réduit les options disponibles. Les organisations qui s'en sortent bien ne sont pas celles qui avaient prévu l'événement, personne ne le prévoit, ce sont celles qui compressent le délai entre l'alerte et les premiers arbitrages rendus.

Heures 0 à 4 : qualifier avant d'agir

Le premier réflexe est de chercher des solutions ; le bon premier réflexe est de qualifier le problème. Trois questions au fournisseur, par téléphone et pas par mail : quelle est la cause réelle, quelle est la durée estimée, et quelle part de nos commandes est touchée ? Un retard de dix jours et une défaillance de trois mois n'appellent pas les mêmes réponses. En parallèle, geler les paiements et commandes en cours vers ce fournisseur le temps d'y voir clair, et sécuriser physiquement ce qui peut l'être : un lot en transit, un stock en consignation, des outillages spécifiques chez lui.

Heures 4 à 24 : mesurer l'exposition réelle

La question suivante n'est pas « comment remplacer le fournisseur » mais « qu'est-ce qui casse chez nous, et quand ». Croiser les stocks disponibles, les encours et les consommations prévues pour dater, référence par référence, le moment où la production ou les livraisons s'arrêtent. Ce calcul change tout : il révèle souvent que la situation laisse deux ou trois semaines de marge sur l'essentiel, mais dix jours sur deux références critiques. Il transforme une panique générale en un problème borné et priorisé, et il donne la donnée d'entrée de tous les arbitrages suivants : que faut-il sécuriser d'abord, et combien de temps a-t-on pour le faire.

Heures 24 à 48 : chiffrer les options et trancher

Avec l'exposition datée, les options se comparent enfin en euros : activer un fournisseur alternatif (surcoût unitaire, délai de qualification), racheter du stock sur le marché ou chez un confrère, prioriser certains clients et en décaler d'autres, adapter la production pour contourner la référence manquante. Chaque option a un coût et un délai ; la pire stratégie est de les étudier séquentiellement, en attendant l'échec de l'une pour lancer la suivante. Les arbitrages de priorité clients doivent impliquer le commerce et la direction : décider quel client attendra est une décision d'entreprise, pas de planning. À 48 heures, les premières décisions doivent être rendues et exécutées, même imparfaites : dans une rupture, une décision correcte aujourd'hui vaut mieux qu'une décision optimale la semaine prochaine.

Après la crise : capitaliser au lieu d'oublier

Selon l'étude Interos de 2021, les perturbations coûtent en moyenne 184 millions de dollars par an aux grandes organisations, et 94 % des entreprises déclarent un impact négatif sur leur revenu ; les défaillances fournisseurs y tiennent une place de choix, et leur fréquence augmente. Chaque crise traversée est donc un investissement : documenter la séquence réelle, qui a détecté quoi et quand, quelles options ont été chiffrées, pourquoi tel arbitrage a été rendu, ce qui a marché. Cette mémoire décisionnelle transforme la prochaine rupture, et il y en aura une, en scénario partiellement connu. Les organisations qui progressent ne sont pas celles qui ne subissent plus de ruptures, ce n'est pas atteignable ; ce sont celles dont chaque rupture coûte moins cher que la précédente.

La fiche à retenir

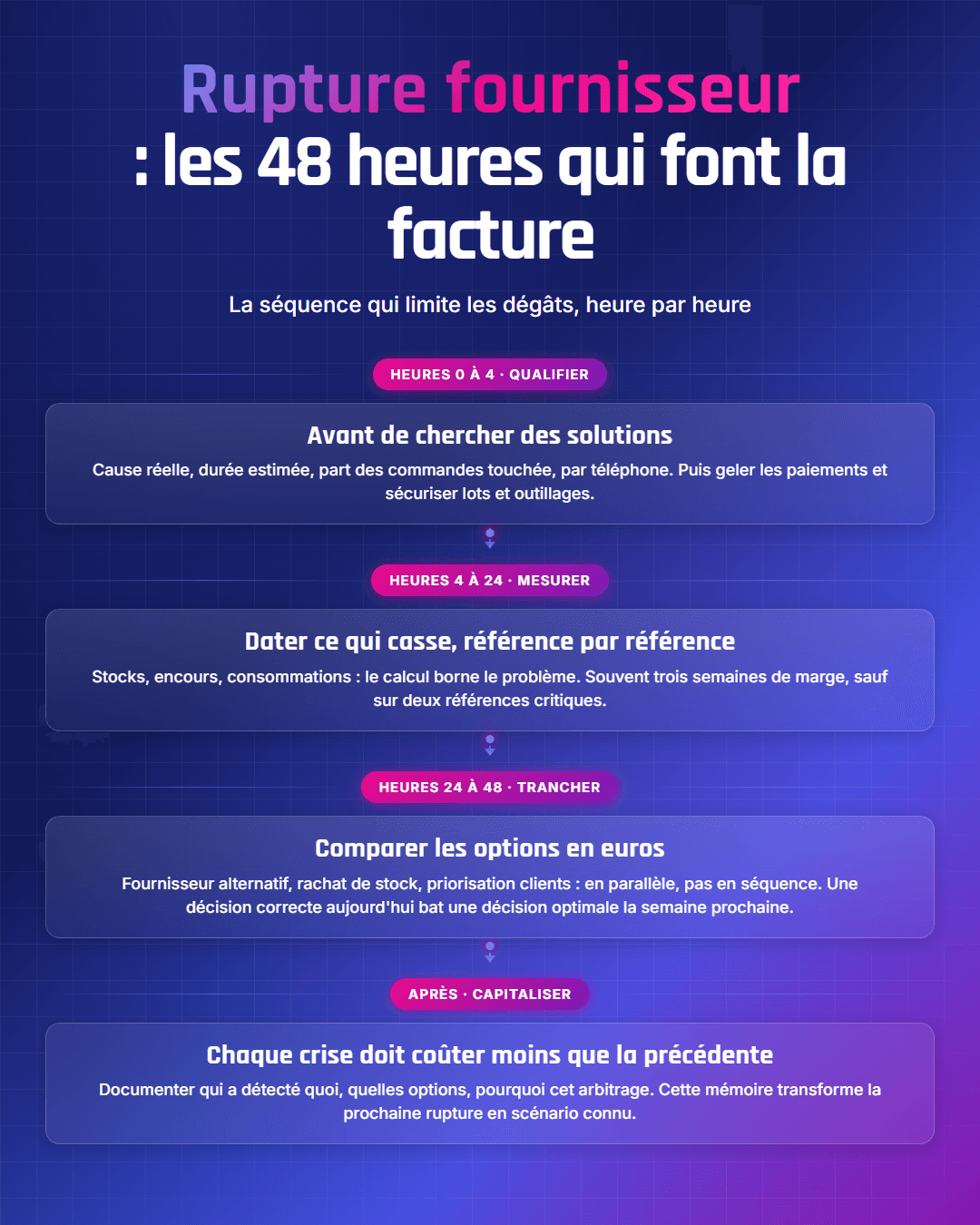

Fiche récapitulative : Rupture fournisseur : quoi faire dans les 48 premières heures
  • Pourquoi les 48 premières heures pèsent autant
  • Heures 0 à 4 : qualifier avant d'agir
  • Heures 4 à 24 : mesurer l'exposition réelle
  • Heures 24 à 48 : chiffrer les options et trancher
  • Après la crise : capitaliser au lieu d'oublier

Clevizio

Clevizio est la couche de décision qui se branche sur vos outils existants : elle détecte l'imprévu, simule vos options et garde la mémoire de chaque arbitrage. Découvrir comment fonctionne le copilote de décision.

Mansour Niang

Mansour Niang

CEO & cofondateur de Clevizio

Une question sur vos imprévus ? Réservez 30 minutes avec moi pour estimer ce qu'ils vous coûtent vraiment, sans engagement.

Questions fréquentes

Que faire en premier quand un fournisseur fait défaut ?

Qualifier avant d'agir : cause réelle, durée estimée, part des commandes touchée, par téléphone avec le fournisseur. Puis geler les paiements en cours et sécuriser ce qui peut l'être (lots en transit, stocks en consignation, outillages). Chercher des solutions vient après.

Comment évaluer l'impact d'une rupture fournisseur ?

En croisant stocks disponibles, encours et consommations prévues pour dater, référence par référence, le moment où production ou livraisons s'arrêtent. Ce calcul borne le problème : il révèle les vraies urgences (souvent 2 ou 3 références critiques) et le temps disponible pour agir.

Faut-il toujours chercher un fournisseur de remplacement ?

Pas nécessairement en premier. Les options se comparent en euros : fournisseur alternatif, rachat de stock, priorisation de clients, adaptation de la production. Étudier ces pistes en parallèle plutôt qu'en séquence, et trancher sous 48 heures, même imparfaitement.

Mettez enfin un chiffre sur ce que vos imprévus vous coûtent chaque année.

Commençons par estimer ce que vos imprévus vous coûtent réellement. C'est gratuit, ça prend 30 minutes, et vous repartez avec un chiffre que personne dans votre entreprise ne connaît aujourd'hui.
